Sector
18 de julio de 2026

Cómo calcular los costos indirectos sin perder utilidad en una obra

A

Administrador General

Redactor Técnico

Cómo calcular los costos indirectos sin perder utilidad en una obra
Ver completa

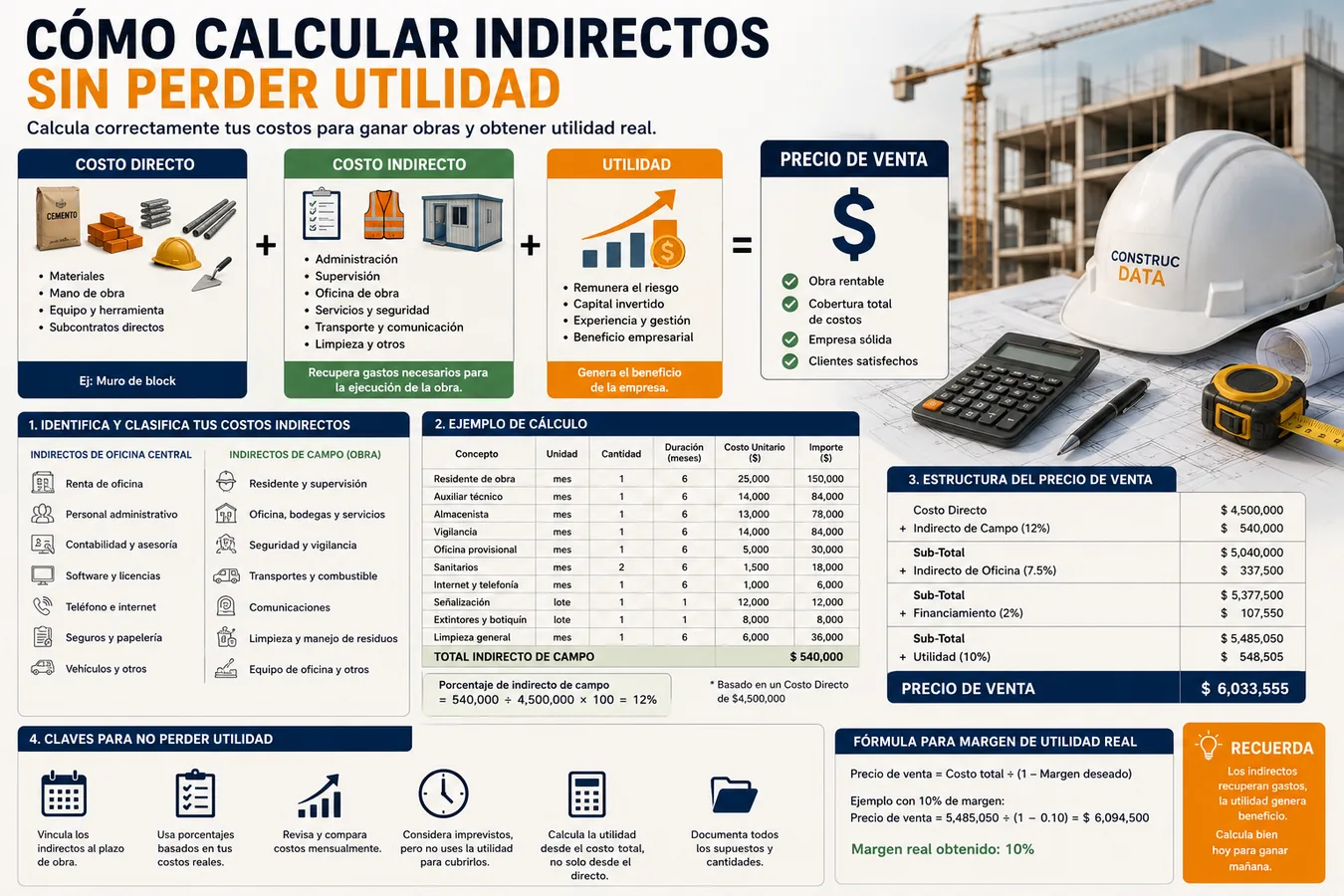

Un presupuesto puede tener materiales, mano de obra y rendimientos correctamente calculados y aun así generar pérdidas. La causa suele estar en los costos indirectos: gastos necesarios para ejecutar la obra que no se pueden asignar de manera directa a un metro cuadrado de muro, un metro cúbico de concreto o una pieza instalada.

El error más común consiste en agregar un porcentaje arbitrario —por ejemplo, 10%— sin analizar cuánto cuesta realmente administrar, supervisar y mantener operativa la obra. Otro error frecuente es confundir los indirectos con la utilidad. Los indirectos recuperan gastos; la utilidad remunera el riesgo, el capital y el trabajo empresarial.

Para proteger el margen del proyecto, ambos conceptos deben calcularse por separado.

¿Qué son los costos indirectos?

Los costos indirectos son los gastos necesarios para ejecutar un proyecto, pero que no forman parte directa de una actividad constructiva específica.

Por ejemplo, el sueldo del albañil que levanta un muro forma parte del costo directo de ese concepto. En cambio, el sueldo del residente que supervisa toda la obra se distribuye entre múltiples partidas y normalmente se considera un costo indirecto de campo.

En términos generales, el precio de venta de una obra puede estructurarse así:

Precio de venta = costo directo + costos indirectos + financiamiento + utilidad + cargos aplicables

Dependiendo del tipo de contrato, también pueden intervenir impuestos, fianzas, seguros, derechos, cargos adicionales y ajustes por condiciones especiales.

Diferencia entre costo directo, indirecto y utilidad

Antes de calcular porcentajes, es indispensable separar correctamente cada componente.

Costo directo

Es el costo de los recursos que intervienen directamente en la ejecución de los trabajos:

  • Materiales.
  • Mano de obra.
  • Maquinaria.
  • Equipo.
  • Herramienta.
  • Auxiliares.
  • Subcontratos directamente vinculados con una actividad.

Por ejemplo, en un muro de block, el costo directo puede incluir block, cemento, arena, agua, oficial albañil, ayudante, andamios y herramienta menor.

Costo indirecto

Es el gasto necesario para organizar y sostener la ejecución del proyecto:

  • Supervisión.
  • Administración.
  • Oficina de obra.
  • Servicios provisionales.
  • Seguridad.
  • Control de calidad.
  • Transporte administrativo.
  • Comunicaciones.
  • Limpieza general.
  • Vigilancia.
  • Seguros.
  • Equipo de oficina.
  • Personal técnico y administrativo.

Utilidad

Es la ganancia esperada por asumir la ejecución del contrato. No debe utilizarse para cubrir gastos omitidos.

La utilidad remunera aspectos como:

  • Riesgo empresarial.
  • Capital invertido.
  • Experiencia y conocimiento.
  • Responsabilidad contractual.
  • Capacidad técnica.
  • Garantías.
  • Posibilidad de desviaciones.
  • Beneficio esperado por la empresa.

Cuando los indirectos están subestimados, la utilidad termina absorbiendo el faltante. La obra puede presentar una aparente ganancia en el presupuesto, pero terminar sin margen o incluso con pérdidas.

Clasificación de los costos indirectos

Para calcularlos correctamente conviene separarlos en dos grandes grupos:

  1. Indirectos de oficina central.
  2. Indirectos de campo.

Indirectos de oficina central

Son los gastos generales necesarios para que la empresa pueda operar, incluso cuando no están ligados exclusivamente a una obra.

Pueden incluir:

  • Renta de oficina.
  • Sueldos administrativos.
  • Contabilidad.
  • Dirección general.
  • Personal de compras.
  • Personal de presupuestos.
  • Recursos humanos.
  • Software y licencias.
  • Internet y telefonía.
  • Equipos de cómputo.
  • Vehículos administrativos.
  • Papelería.
  • Publicidad.
  • Honorarios legales.
  • Seguros de oficina.
  • Mantenimiento.
  • Depreciación de activos.
  • Capacitación.
  • Impuestos y derechos empresariales no atribuibles directamente a una obra.

Estos gastos deben distribuirse entre las obras que la empresa espera ejecutar durante el periodo analizado.

Indirectos de campo

Son los gastos que se generan específicamente por la organización y operación de una obra determinada.

Algunos de los más frecuentes son:

  • Residente de obra.
  • Superintendente.
  • Auxiliar administrativo.
  • Almacenista.
  • Velador o vigilancia.
  • Personal de seguridad e higiene.
  • Oficina provisional.
  • Bodega.
  • Sanitarios.
  • Electricidad provisional.
  • Agua para servicios generales.
  • Internet en obra.
  • Radios y telefonía.
  • Equipo de cómputo.
  • Impresiones y planos.
  • Señalización.
  • Equipo de protección general.
  • Limpieza de áreas comunes.
  • Control de acceso.
  • Traslado del personal técnico.
  • Combustible administrativo.
  • Pruebas y control de calidad.
  • Topografía general.
  • Gestión de residuos.
  • Extintores y botiquines.
  • Desmovilización y retiro de instalaciones provisionales.

Los indirectos de campo dependen directamente del plazo, ubicación, complejidad y tamaño del proyecto.

El plazo de obra es determinante

Una gran parte de los costos indirectos se genera por mes, semana o día. Por eso, una obra que se prolonga más de lo previsto puede perder utilidad aunque los costos directos no cambien de manera significativa.

Supongamos que la estructura administrativa de una obra cuesta mensualmente:

ConceptoCosto mensual
Residente de obra$25,000
Auxiliar técnico$14,000
Almacenista$13,000
Vigilancia$14,000
Oficina y servicios$7,000
Transporte y combustible$8,000
Comunicación e impresión$3,000
Seguridad y limpieza$6,000
Total mensual$90,000

Si el programa considera una duración de seis meses:

$90,000 × 6 meses = $540,000

Pero si la obra se prolonga a ocho meses:

$90,000 × 8 meses = $720,000

La diferencia es de:

$180,000

Ese monto puede consumir una parte considerable de la utilidad. Por ello, calcular los indirectos sin revisar el programa de obra es técnicamente incorrecto.

Método para calcular los indirectos de campo

El procedimiento básico consiste en identificar cada gasto, su unidad, cantidad, duración y costo.

La estructura puede ser:

ConceptoUnidadCantidadDuraciónCosto unitarioImporte
Residentemes16$25,000$150,000
Almacenistames16$13,000$78,000
Oficina provisionalmes16$5,000$30,000
Internetmes16$1,000$6,000
Sanitariosmes26$1,500$18,000
Señalizaciónlote11$12,000$12,000
Extintores y botiquínlote11$8,000$8,000
Limpieza generalmes16$6,000$36,000

Al sumar todos los conceptos se obtiene el costo indirecto de campo.

Posteriormente se calcula su porcentaje respecto al costo directo:

Porcentaje de indirecto de campo = indirecto de campo ÷ costo directo × 100

Ejemplo

Costo directo:

$4,500,000

Indirecto de campo:

$540,000

Porcentaje:

$540,000 ÷ $4,500,000 × 100 = 12%

En este caso, el indirecto de campo equivale al 12% del costo directo.

Sin embargo, este porcentaje no debe reutilizarse automáticamente en otra obra. Un proyecto más pequeño, lejano o prolongado puede presentar un porcentaje mucho mayor.

Cómo calcular los indirectos de oficina central

El indirecto de oficina central debe basarse en los gastos anuales de operación de la empresa y en el volumen de obra que razonablemente se espera contratar o ejecutar.

Supongamos los siguientes gastos anuales:

ConceptoCosto anual
Renta de oficina$180,000
Personal administrativo$600,000
Contabilidad y asesoría$120,000
Software y licencias$90,000
Vehículos y combustible$180,000
Telefonía e internet$48,000
Seguros$72,000
Papelería y operación$60,000
Total$1,350,000

Si la empresa espera ejecutar durante el año obras con un costo directo total de:

$18,000,000

Entonces:

$1,350,000 ÷ $18,000,000 × 100 = 7.5%

El indirecto de oficina central sería aproximadamente 7.5%.

Este cálculo depende de que la proyección de ventas sea realista. Si la empresa distribuye sus gastos entre un volumen de obra demasiado optimista y finalmente contrata menos proyectos, el porcentaje aplicado no recuperará el costo real de operación.

Ejemplo completo de cálculo

Consideremos una obra con los siguientes datos:

  • Costo directo: $4,500,000.
  • Indirecto de campo: 12%.
  • Indirecto de oficina central: 7.5%.
  • Financiamiento: 2%.
  • Utilidad: 10%.

Una aproximación inicial sería:

Costo directo

$4,500,000

Indirecto de campo

$4,500,000 × 12% = $540,000

Subtotal:

$5,040,000

Indirecto de oficina central

Si el porcentaje se aplica directamente sobre el costo directo:

$4,500,000 × 7.5% = $337,500

Subtotal acumulado:

$5,377,500

Financiamiento

Si se calcula como 2% sobre el subtotal correspondiente:

$5,377,500 × 2% = $107,550

Subtotal antes de utilidad:

$5,485,050

Utilidad

Si se busca una utilidad de 10% sobre el costo acumulado:

$5,485,050 × 10% = $548,505

Precio antes de impuestos y otros cargos:

$6,033,555

Es importante definir en la memoria de cálculo sobre qué base se aplica cada porcentaje. No todos los cargos deben calcularse sobre el costo directo y tampoco todos deben sumarse de manera lineal.

Porcentaje agregado no significa margen real

Uno de los errores más comunes consiste en pensar que agregar 10% de utilidad al costo equivale a obtener un margen de 10% sobre la venta.

No es lo mismo utilidad sobre costo que margen sobre precio de venta.

Utilidad sobre costo

Si el costo es $100 y se agrega 10%:

Precio = $100 × 1.10 = $110

La utilidad es $10.

Pero el margen sobre la venta es:

$10 ÷ $110 × 100 = 9.09%

Por lo tanto, agregar 10% sobre costo no produce un margen comercial de 10%.

Cómo obtener un margen real de 10%

La fórmula es:

Precio de venta = costo total ÷ (1 − margen deseado)

Si el costo total es $100 y se desea un margen de 10%:

$100 ÷ 0.90 = $111.11

La utilidad sería:

$111.11 − $100 = $11.11

Ahora sí:

$11.11 ÷ $111.11 = 10%

Esta diferencia es especialmente importante en obras con costos elevados.

No utilices la utilidad como fondo para imprevistos

La utilidad y los imprevistos deben tratarse por separado.

Los imprevistos corresponden a riesgos previsibles, pero difíciles de cuantificar con exactitud, como:

  • Variaciones menores de rendimiento.
  • Desperdicios adicionales.
  • Interferencias.
  • Condiciones ocultas.
  • Correcciones.
  • Daños menores.
  • Variaciones climáticas.
  • Aumentos moderados de ciertos insumos.
  • Retrasos operativos.

La utilidad es el beneficio empresarial. Si los imprevistos no están considerados, cualquier desviación terminará reduciendo directamente el margen.

Cómo evitar que los indirectos consuman la utilidad

1. Construye un catálogo de indirectos

No comiences cada presupuesto desde cero. Crea una plantilla con conceptos habituales:

  • Personal técnico.
  • Personal administrativo.
  • Instalaciones provisionales.
  • Seguridad.
  • Servicios.
  • Transporte.
  • Comunicaciones.
  • Limpieza.
  • Control de calidad.
  • Cierre y entrega.

Después ajusta cantidades, plazos y costos para cada proyecto.

2. Vincula el indirecto al programa de obra

Todos los conceptos dependientes del tiempo deben relacionarse con la duración del proyecto.

Por ejemplo:

  • Residente: seis meses.
  • Vigilancia: siete meses.
  • Oficina provisional: seis meses.
  • Sanitarios: seis meses.
  • Internet: seis meses.
  • Limpieza final: una sola vez.

No todos los recursos comienzan o terminan al mismo tiempo.

3. Analiza tres escenarios

Conviene calcular al menos:

  • Escenario optimista.
  • Escenario probable.
  • Escenario conservador.

Si la duración prevista es seis meses, puede evaluarse:

EscenarioDuración
Optimista5 meses
Probable6 meses
Conservador8 meses

Esto permite visualizar cuánto margen se perdería por retrasos.

4. No copies porcentajes de otra obra

Dos proyectos del mismo monto pueden tener indirectos muy distintos.

Una obra urbana, cercana y de acceso sencillo puede requerir menos estructura que una obra:

  • Fuera de la ciudad.
  • Con horarios restringidos.
  • En zona turística.
  • Con accesos controlados.
  • Con múltiples subcontratistas.
  • Con supervisión permanente.
  • Con alto nivel de documentación.
  • Con requisitos especiales de seguridad.

5. Revisa costos semanales o mensuales

Durante la ejecución compara:

  • Indirecto presupuestado.
  • Indirecto comprometido.
  • Indirecto pagado.
  • Indirecto proyectado al cierre.

Esto permite detectar desviaciones antes de que la utilidad desaparezca.

6. Registra ampliaciones de plazo

Cuando el cliente, proyecto o condiciones externas provoquen una ampliación de plazo, debe analizarse el costo indirecto adicional.

Por ejemplo, una extensión de dos meses puede implicar:

  • Dos meses de residente.
  • Dos meses de vigilancia.
  • Dos meses de renta.
  • Dos meses de servicios.
  • Dos meses de vehículos.
  • Dos meses de administración.

Aceptar una ampliación sin cuantificar estos costos equivale a financiar el retraso con la utilidad del contratista.

Indirectos en obras pequeñas

En proyectos pequeños, el porcentaje de indirectos puede ser mayor aunque el monto total sea reducido.

Supongamos:

  • Costo directo: $300,000.
  • Gastos administrativos y operativos: $60,000.

El porcentaje indirecto sería:

$60,000 ÷ $300,000 × 100 = 20%

Esto no significa necesariamente que el contratista esté cobrando demasiado. Significa que ciertos gastos mínimos —traslados, supervisión, compras, herramientas, oficina y administración— deben distribuirse entre una base de costo menor.

Por esta razón, aplicar porcentajes diseñados para obras grandes puede producir pérdidas en remodelaciones y trabajos pequeños.

Indirectos en obras grandes

En proyectos de gran escala, algunos costos se distribuyen entre una base mayor, pero aparecen otros gastos:

  • Superintendencia.
  • Coordinadores.
  • Control documental.
  • Planeación.
  • Seguridad industrial.
  • Laboratorio.
  • Topografía permanente.
  • Control de accesos.
  • Campamentos.
  • Almacenes.
  • Equipo de comunicación.
  • Seguros y fianzas.
  • Gestión ambiental.
  • Administración contractual.

El porcentaje puede parecer menor, pero el importe absoluto es considerable.

Errores frecuentes al calcular indirectos

Los errores más comunes son:

  • Aplicar un porcentaje sin desglose.
  • Confundir indirectos con utilidad.
  • No considerar la duración.
  • Omitir oficina central.
  • Subestimar transportes.
  • No incluir personal administrativo.
  • Omitir seguridad y limpieza.
  • No considerar cierre y desmovilización.
  • Ignorar seguros, fianzas o garantías.
  • Usar una proyección de ventas irreal.
  • No actualizar salarios y rentas.
  • No registrar costos reales durante la ejecución.
  • Absorber ampliaciones de plazo sin ajuste.
  • Aplicar utilidad sobre una base incorrecta.
  • Confundir markup con margen.

Estructura recomendada para un análisis de indirectos

Una estructura práctica puede organizarse así:

A. Personal técnico y administrativo

  • Superintendente.
  • Residente.
  • Auxiliares.
  • Almacenista.
  • Seguridad e higiene.
  • Administrativo.
  • Vigilancia.

B. Instalaciones provisionales

  • Oficina.
  • Bodega.
  • Cercado.
  • Sanitarios.
  • Comedor.
  • Dormitorios, cuando correspondan.

C. Servicios

  • Energía eléctrica.
  • Agua.
  • Internet.
  • Telefonía.
  • Recolección de residuos.

D. Operación

  • Vehículos.
  • Combustible.
  • Mantenimiento.
  • Mensajería.
  • Impresiones.
  • Equipo de oficina.

E. Seguridad y control

  • Señalización.
  • Equipo colectivo.
  • Extintores.
  • Botiquines.
  • Control de acceso.
  • Vigilancia.
  • Protección temporal.

F. Control técnico

  • Topografía.
  • Laboratorio.
  • Pruebas.
  • Planos de taller.
  • Control documental.
  • Reportes.

G. Cierre de obra

  • Limpieza final.
  • Retiro de provisionales.
  • Pruebas de entrega.
  • Manuales.
  • Planos conforme a obra.
  • Corrección de observaciones.

Relación con el análisis de precios unitarios

En un presupuesto profesional, los costos directos se obtienen a partir de materiales, mano de obra, equipo y rendimientos. Posteriormente se incorporan los indirectos, financiamiento, utilidad y cargos adicionales.

No conviene ocultar gastos administrativos dentro de los precios de materiales o inflar indiscriminadamente los rendimientos. Esto dificulta revisar el presupuesto y evita conocer el margen real.

La información debe mantenerse separada para responder preguntas como:

  • ¿Cuánto cuesta realmente ejecutar la obra?
  • ¿Cuánto cuesta administrar el proyecto?
  • ¿Cuánto se está financiando?
  • ¿Cuál es la utilidad esperada?
  • ¿Qué ocurre si el plazo aumenta?
  • ¿Qué porcentaje del precio corresponde a cada componente?

ConstrucData está orientado a organizar los costos de materiales, mano de obra, equipo y herramienta dentro de cada análisis, así como a incorporar sobrecostos, utilidad y financiamiento de manera diferenciada.

Conclusión

Calcular los indirectos correctamente no significa elegir un porcentaje conservador. Significa identificar todos los recursos necesarios para administrar y ejecutar la obra, relacionarlos con el plazo y distribuirlos sobre una base realista.

La regla principal es sencilla:

Los indirectos recuperan gastos; la utilidad genera beneficio.

Cuando ambos se mezclan, el margen se vuelve incierto. Cuando se calculan por separado, el contratista puede conocer el costo real del proyecto, evaluar riesgos y definir un precio de venta que proteja la rentabilidad.

Un presupuesto rentable no es el que presenta el porcentaje de indirectos más bajo, sino el que contempla correctamente todo lo necesario para terminar la obra sin financiar gastos ocultos con la utilidad.

Etiquetas:
indirectos
sobrecosto
utilidad
margen
ganancias
costos indirectos
ConstrucData White

La plataforma líder en análisis de precios unitarios y gestión de presupuestos en la nube para la industria de la construcción profesional.

Producto
Características• Catálogo MaestroPlanes y PreciosDirectorio de ProveedoresSolicitar Demo
Contacto

¿Tienes dudas? Nuestro equipo está listo para ayudarte en tu próximo proyecto profesional.

soporte@construcdata.com

Ciudad de México, CP 01210

© 2026 ConstrucData Professional. Todos los derechos reservados.Desarrollado para la excelencia en la industria de la construcción.
